近日在“广联达服务新干线”上看到一篇《从“凭经验”到“靠数据”:2026年成本测算、成本分析与管控体系搭建实战指南》的文章,深受触动。文章说:随着2024版清单计价标准全面落地,政府定额不再是造价编制的法定依据,企业自主成本数据成为投标报价与结算的核心支撑。这场变革彻底改变了造价管理的逻辑——从“事后核算”转向“事前控制”,从“静态编制”转向“动态监控”,从“经验判断”转向“数据决策”。

文章指出,“算赢”成为刚需,企业必须从“干了算”转向“算了干”,在投标前就必须精确测算自身成本,做到“心中有数”,才能实现“目标利润”。下面通过一个故事谈谈我的心得。

砖砌斜护坡套什么定额?

一造价朋友在平台上咨询一个问题:这个砖砌斜护坡套什么定额?(见下截图)专家们的回答有说按砖墙的;有说按贴砖的;也有的说按砖基础的,可谓五花八门。

然而,专家们的回答都只停留在定额层面,不但肤浅也与当下的政策趋势背离,用上述的“企业自主成本数据成为投标报价与结算的核心支撑”去看,无论按哪个专家说的定额,都将大亏,均不合适。

亏损的砖,亏损的砌筑砂浆

目前的市场,烧结砖也好,免烧砖也罢,砖的规格大幅缩水,尤其是标准53mm厚的砖近乎绝迹,普遍的厚度只有50mm,极端的地方还见过46mm、47mm厚的。标准砖早已不是传统意义上的标准砖了。

如此,砖每薄1.0mm,每立方就会增加30块以上的砖,所以传统的一砖墙≈530块/m3,已变成了560~600块/m3。

看提问贴图,护坡砖墙斜长为3.6m,以砂浆缝9~10mm为例,如是标准的53mm厚砖,约为57~58皮砖,如砖厚是50mm,则为60~61皮砖。于是,同样的体积,就多出3皮的砖,同时也亏损了3条灰缝的砂浆,这就是无故的亏损。如果砖的厚度不足50mm呢……

这是市场因素造成的亏损,与技术无关。尽管与技术无关,但与“企业自主成本数据”有关。这就是具象化的“干了算”转向“算了干”……

技术亏损与“成本数据”

1、再次亏损的砌筑砂浆:

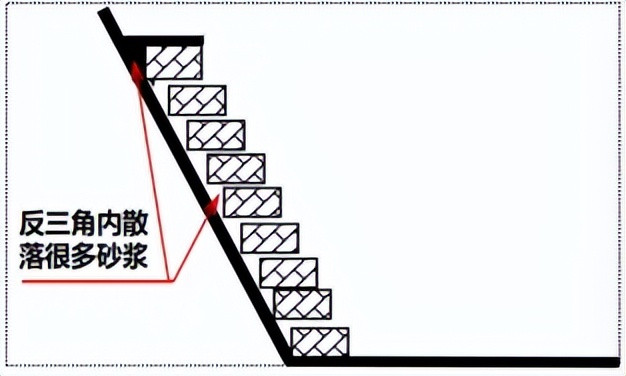

斜坡上的砌体与垂直墙体不同,砖的逐层的递进,砖与斜坡面会形成一个真空的反三角,砂浆铺设时除了边坡的一些泥土,三角内就被砌筑砂浆填满,造成砌筑砂浆的严重亏损,坡度越大,反三角越大,砂浆的亏损就越多(见下示意图)。而这些无论哪一个定额都无法体现(所以,专家说的定额都将大亏,均不合适)。除了亏损的3条灰缝砂浆,这是砂浆再次亏损的又一原因。初步估算,这样的护坡砌体,砌筑砂浆的亏损约在50%左右。

2、巨亏的抹灰砂浆:

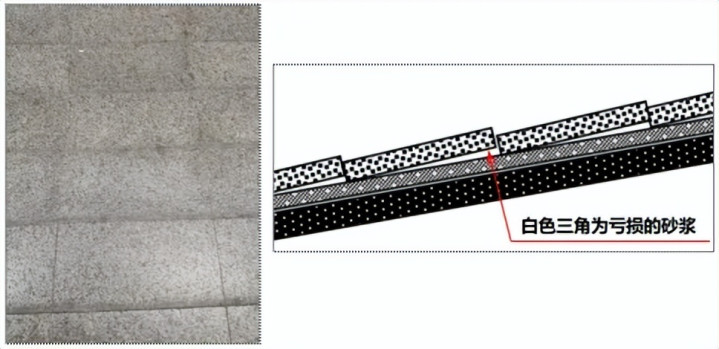

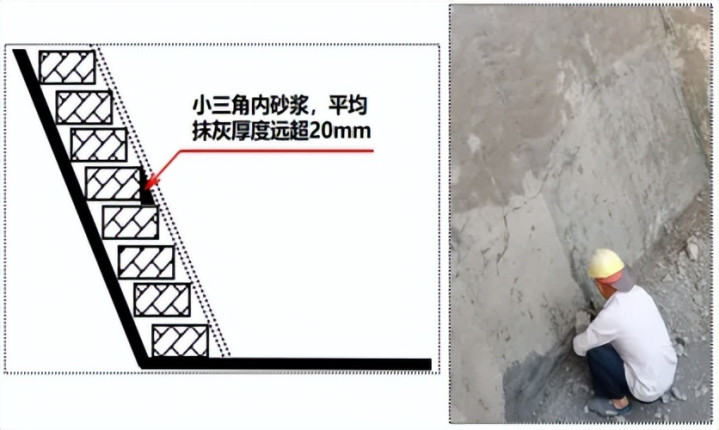

看提问贴图,砌体完成后面层需抹20mm厚水泥砂浆。砌体斜坡的抹灰与垂直墙面的抹灰完全不同,随斜坡的逐层递进,斜坡面会形成一个形似台阶的阶梯正三角。抹灰时“台阶”三角填满了砂浆,造成抹灰砂浆的严重亏损。(见下示意图)

初步估算,这样的护坡砌体,抹灰砂浆的亏损约在80%~90%,甚至更多。而且,坡度越大,三角越大,砂浆的亏损就越多。

类似的例子很多,如北京某火车站的出站通道地面,为了防滑,地面的每块花岗岩为后低前高的锯齿贴法,前高的这部分就需用砂浆将花岗岩垫高。显然,垫高的砂浆定额是不可能包括的,如单纯的套定额,这部分的砂浆就是亏损的。也就是说,假如原本设计的结合层的厚度为20mm,但实际的铺设的平均厚度将大于设计要求的厚度。

这就是技术因素造成的亏损;

这就是“无论按哪个专家说的定额,都将大亏,均不合适”的由来;

这就是“企业自主成本数据”;

这就具象化的“干了算”转向“算了干”……

这两种的成本亏损,施工方的年轻预算员和清单控制价的编制人80%的都不会考虑到……改用徐志摩的诗云:成本,你轻轻的走了,正如你轻轻的来。悄悄的你走了,正如你悄悄的来;你挥一挥衣袖,不带走一片云彩……

成本的内核是掌握底层逻辑

故事就是文章中的很多项目,投标时算账是"微利",干着干着就成了"亏损";结算时算账是"保本",一分析才发现,成本早已失控的真实写照。也是文章的“成本要素全包含、市场价格全采集、风险费用全预估”三全原则、成本分析的三个层次中的“偏差原因分析”某点的缩影。

对定额、清单、成本的理解深度取决于你对工艺的理解深度,取决于基础的厚度。“24新清单”后,要求造价人员进市场,懂施工,掌握工艺细节,避免与实际脱节的情况发生。但当前问题是,年轻人预算员缺乏现场经验,依赖软件却不懂施工本质,导致造价与实际脱节。

一位大学教授在与我的交流中说:……问题是市场数据有可能是失真失灵的。无论如何,要做成本核算,而成本核算就离不开消耗量的测算。现在的问题就是年轻人的确不懂。

故事的定额局限性、成本黑洞,即使AI也无法回答的。定额退场,谁来接棒?就是要求我们突破定额思维,建立实践积累。“夯基础,强专业”,实现“施工、预算、成本三位一体”能力的整合。成本的内核是掌握底层逻辑,而非什么表面的技巧。

DATA+AI助力企业“算盈”每一个项目

2026广联达DATA+AI施工方解决方案,旨在通过工具数据一体化、量价双控一体化、人才测培赛一体化,为施工企业赋能合理中标、定准目标、管好过程等成本管控的每个环节,通过AI量价双控加速成本精细化管理落地,通过人才测培赛体系化培养复合型高素质人才梯队,助力施工企业“算盈”每一个项目!

依托AI量价双控一体化核心能力,AI价控重构成本管控逻辑,通过目标成本测算、多版本利润分析、合约规划,摆脱经验与定额依赖,让投标报价、目标成本制定有据可依;

AI量控依托算量知识库与AI大模型,统一企业算量规则、依托算量知识库与AI大模型技术,聚焦施工企业精算、核量,构建精准合规的数字化精算能力,从源头实现算盈目标,有效防范错算与漏算,同时提升审核效率。

同时,人才测培赛一体化针对性补齐年轻造价人员“懂软件不懂施工、懂定额不懂消耗量” 的能力短板,依托 “测评摸底 - 培训赋能 - 大赛检验” 三位一体人才培养解决方案,以新清单、成本价控、精算量控专题培训与实战测评,让 “算了干” 真正落地为企业核心竞争力。助力企业高效完成人员能力全面摸排与精准评估,靶向补齐能力短板,以赛促学、以赛促练,构建高质量人才梯队。

在AI重塑建筑产业的当下,广联达以 DATA+AI 数字化能力打通投标测算 — 过程管控 — 重计量/结算全链条,让每一个项目都能提前算清成本、精准管控量价,助力施工企业彻底告别 “干了算” 的被动亏损,实现 “算了干” 的主动提效增收,稳稳算盈每一个项目!

*本文系黄燕翔原创,独家来稿

转载务必申请授权,并注明作者与出处,违者必究

本文仅代表作者观点,仅供参考,如有异议,烦请留言
